危废暂存间(危废间)设置规范与详细建设指南

2026-04-28


       对于产生危险废物的单位而言,危废暂存间(通常简称为危废间)是必须具备的环保基础设施。一个符合规范的危废间,能够有效防止危险废物在收集、暂存过程中对土

壤、地下水及周边环境造成二次污染,同时也是企业通过环保核查、避免行政处罚的关键环节。然而,实际工作中,很多人对危废间的选址、建造、管理细节存在疑问。

本文将从零开始,全面、准确地讲解危废暂存间的设计、建设、标识、台账及日常维护要点,力求做到凡所应有、无所不有。


一、危废暂存间的基本概念与法律依据


危废暂存间是指专门用于临时存放危险废物的封闭式建筑物或区域,其建设和管理必须遵循《中华人民共和国固体废物污染环境防治法》、《危险废物贮存污染控制标准》

(GB 18597)以及《危险废物识别标志设置技术规范》(HJ 1276)等强制性要求。任何单位不得擅自将危险废物露天堆放或与非危险废物混存。


二、危废间的选址与建筑设计要点


选址是否合理直接影响环境安全。以下是选址必须满足的条件:


地质稳定区域:避开断层、滑坡、泥石流等不良地质地段,地基承载能力应满足建筑要求。

远离敏感目标:危废间边界与居民区、学校、医院、水源保护区、基本农田等敏感区域的距离应符合环境影响评价文件确定的防护距离。如无明确要求,建议保持200米

以上。

高于地下水位:场所应位于地下水最高水位以上,避免地下水浸泡基础。

主导风向下风向:尽量布置在厂区常年主导风向的下风向或侧风向,减少废气对生活办公区的影响。

便于运输:靠近厂区主要道路,确保危险废物运输车辆能够顺畅进出,但不宜正对主要人行通道。


建筑设计的具体要求如下表:


建筑部位 规范要求

结构形式 采用钢筋混凝土或钢框架结构,具备足够抗风、抗震能力,墙体厚度不小于240mm(砖混)或采用双层彩钢岩棉夹芯板(钢结构)。

地面与裙脚 地面及裙脚应采用坚固、防渗、耐腐蚀的材料。裙脚高度不低于30cm,地面应整体浇筑,无裂缝。

防渗层 基础必须防渗,防渗层为至少1米厚粘土层(渗透系数≤10^-7 cm/s),或2毫米厚高密度聚乙烯膜等人工防渗材料(渗透系数≤10^-10 cm/s)。

地面坡度 地面应设置不小于2%的坡度,坡向液体收集槽或收集池。

收集沟与集液池 在门口或低洼处设置环形收集沟(宽×深≥10cm×10cm)和集液池(容积不小于最大单桶容器容积或总泄漏量的1/5)。集液池应设置活动盖板。

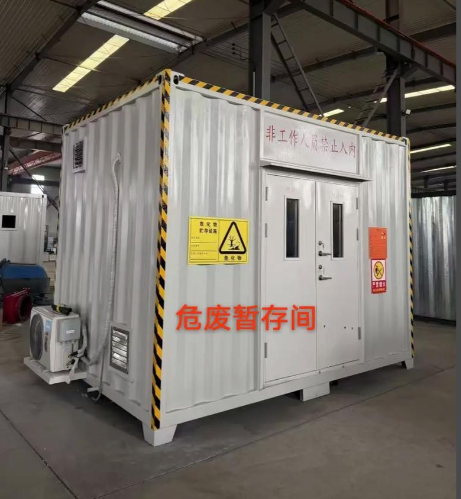

出入口 设置可锁闭的不锈钢或铁质双扇外开门,门宽不小于1.2米,高度不小于2.0米,门槛应高于室内地面至少5cm,防止液体外溢。

通风系统 必须设置气体导出口及净化装置。自然通风不能满足时,安装防爆型轴流风机,换气次数不少于6次/小时。

照明系统 使用防爆型LED灯具,照度不低于100勒克斯,开关安装在室外。

防雷防静电 建筑物应按三类防雷设防,所有金属设备、管道、门框等应做可靠接地,接地电阻小于4欧姆。


三、危废间内部布局与分区管理


危废间内部不应杂乱堆放,须根据废物形态和相容性划分具体区域:


液态废物区:设置围堰(高度15-20cm),内部放置耐腐蚀托盘或二次防漏容器。每个储罐或桶之间留有不小于60cm的通道。

半固态/污泥区:采用密闭吨袋或专业容器,地面铺设防水帆布或钢板,防止渗漏。

固态废物区:如废活性炭、废包装物等,应码放整齐,高度不宜超过2米,防止倾倒。

废弃化学品区:不同性质化学品(酸、碱、氧化剂、还原剂、易燃品)必须分间隔存放,间隔墙应为实体防火墙,或留有不小于1米的安全距离。

废灯管、废电池区:使用原包装或专用带盖箱体,防止破碎。


在每个分区边界,应用10cm宽的黄色油漆或反光胶带画出分隔线,并在地面喷涂或张贴对应的废物名称。


四、防渗与防漏的核心技术细节


防渗是危废间最关键的指标。以下做法直接决定防渗是否合格:


基础层处理:回填土必须分层夯实,压实系数不小于0.94。铺设300mm厚碎石垫层,再浇筑100mm厚C15混凝土垫层。

防渗层施工:采用2mm厚HDPE膜时,下层应铺设无纺土工布保护膜,HDPE膜搭接宽度不小于100mm,采用双轨热熔焊。膜上再铺设无纺布保护层,然后浇筑150mm厚

C30防渗混凝土(抗渗等级P8)。

面层处理:混凝土表面涂刷环氧树脂地坪漆或聚氨酯防腐涂层,厚度不小于1.5mm,墙角处做圆弧角(半径不小于50mm)以消除卫生死角。

缝隙处理:墙体与地面交界处、管道穿墙处、收集沟转角处均需用聚氨酯密封胶填塞,并附加玻璃纤维布增强。


日常检查中,若发现地面有细微裂纹或漆面破损,必须立即修补,修补材料应与原防渗层相容。


五、危险废物包装与容器要求


进入危废间的所有废物必须使用符合标准的包装物。具体要求如下:


液体废物:使用200L闭口钢桶或高密度聚乙烯桶,桶盖拧紧,桶体无锈蚀、无变形。盛装量不超过容积的90%。每个桶下方放置金属或塑料托盘(托盘容积应大于单桶容

积的110%)。

腐蚀性废物:使用耐酸耐碱专用桶,桶外应有明显的腐蚀品标志。禁止使用玻璃容器装载大量废酸。

挥发性有机物:使用带密封盖的金属桶,并加盖活性炭呼吸阀。废液桶顶部与液面之间留出至少5cm气相空间。

固体废物:废渣、废催化剂等使用加厚编织袋内衬塑料薄膜,或使用开口带盖塑料桶。袋口应扎紧,不得撒漏。

废包装桶:废油漆桶、废溶剂桶等应加盖、倒置沥干残余液体,然后压扁或堆叠,放入指定区域。未清洗的废桶按危险废物管理。


所有容器外表面必须保持清洁,无残留污渍。标签应粘贴牢固,避免被雨水或溶剂冲刷脱落。


六、标识标牌及警示标志的规范设置


根据HJ 1276标准,危废间内外必须设置以下标识:


场所标志牌:在危废间外部醒目位置(距离门口约1米,高度1.5-1.8米处)悬挂矩形标志牌。底色为黄色,字体为黑色黑体。牌面内容包括:危废间名称、危废代码、负

责人及电话、进入要求(严禁烟火、必须穿戴防护服)。尺寸:长40cm×宽25cm。

危险废物标签:每个容器或堆垛上必须粘贴正方形标签。标签底色为桔黄色,边框和字体为黑色。内容包含:废物名称、废物代码、主要成分、危险特性(易燃、有毒、

腐蚀、感染、反应性)、产生单位、产生日期、重量。标签尺寸不小于10cm×10cm。

警示标志:危废间大门及室内各分区均需设置三角形感叹号警示标志。“当心腐蚀”、“当心中毒”、“当心爆炸”等根据实际废物类型选择。标志应使用夜光或反光材质。

分区标志:每个分区上方悬挂白色吊牌,黑字写明“废酸区”、“废有机溶剂区”等。地面也可以用黄色油漆喷涂区域名称。

管理制度牌:在门口内侧墙壁悬挂《危险废物贮存管理制度》、《应急预案》、《操作流程》。牌面为白底黑字,使用耐候塑料板,尺寸不小于60cm×80cm。


所有标识牌每年应检查一次,褪色、破损或脱落的必须及时更换。


七、台账记录与转移管理


危废间的台账是证明合规管理的核心证据。必须建立三本台账:


入库台账:逐笔记录每一批次危险废物的入库日期、来源(车间或工段)、废物名称及代码、数量(公斤或升)、包装形式、容器数量、入库人签名。入库时应对容器密

封性、标签完整性进行检查,不符合的拒收。

出库台账:记录出库日期、转移废物名称及代码、数量、接收单位名称、转移联单编号、运输车辆车牌号、出库人签名。出库后24小时内应在电子联单系统确认。

库存台账:每月最后一天进行盘点,记录各类废物上月库存、本月入库、本月出库、本月结存。结存数量应与实际堆存一致,账实不符的必须查明原因。


所有台账保存期限至少5年。电子台账可以替代纸质台账,但需确保数据不可篡改且每日备份。注意:每次转移危险废物必须依法申领危险废物转移联单,跨省转移还需

获得移出地和接收地生态环境部门的批准。


八、安全防护与应急设施


危废间必须配备足够的安全和应急物资,并且确保在有效期、可正常使用:


消防设施:门口设置干粉灭火器(至少2具,每具4公斤或以上)、消防沙箱(容积不小于0.5立方米)、灭火毯(2条)。如有易燃液体,增设泡沫灭火器。

个人防护装备(PPE):护目镜、耐酸碱橡胶手套、防化服、防毒面具(配套对应滤毒盒)、安全帽、工作鞋(防穿刺防滑)。至少备用两套。

泄漏应急包:包含吸附棉(块状或卷状)、木屑、铲子、带密封盖的空桶、绑扎带、密封胶泥。吸附棉用量应能吸收最大单桶泄漏量的2倍。

洗眼与冲洗装置:在危废间出入口附近3米内设置便携式洗眼器或洗眼冲淋一体机。冬季应采取防冻措施,确保出水温度不高于38℃,连续冲洗时间不低于15分钟。

气体检测报警:若暂存易燃易爆或有毒气体物质,应安装固定式可燃气体探测器或硫化氢、氨气等有毒气体探测器。报警值设定为爆炸下限的25%或职业接触限值,报警

信号应传入有人值守的控制室。

应急照明与疏散标志:危废间内部及出口通道应设置蓄电池式应急照明灯,照度不低于0.5勒克斯,持续供电时间不少于90分钟。疏散指示灯指向最近安全出口。


每年至少组织一次应急演练,演练内容应包括泄漏封堵、人员疏散、灭火器使用等。演练记录留档。


九、常见错误与整改方案


很多单位在危废间建设和使用时容易犯以下错误,必须避免:


防渗层不连续 墙地交界处未做圆弧角或密封胶开裂 重新填补密封胶,并用环氧砂浆制作圆弧角

未设置收集沟或集液池容积不足 依靠吸油棉被动吸附 增加混凝土收集明沟,集液池容积按最大容器1.2倍改造

不同危险废物混放 酸与氰化物、氧化剂与还原剂等堆在一起 清理分区,用不低于1.8米高的防爆墙分隔

标签信息不全或随意涂改 仅写“废油”无代码日期 使用打印机打印标签,贴于容器侧面

台账涂改严重或联单缺失 用刀片刮或修正液涂改 使用不可擦笔记录,写错处划红线并加盖更正章

通风量不足或风机非防爆 使用普通排风扇 更换为防爆轴流风机,计算小时换气次数不低于6次

缺少日常巡检记录 无人检查防渗层和容器状态 制定巡检表,每日上班和下班各检查一次,签字


十、日常维护与检查清单


为保证危废间长期合规,建议制定周检、月检和年检计划。以下是推荐检查项目:


每周检查:地面是否有积水或油渍;容器是否有鼓包、泄漏;集液池内是否有液体;标识牌是否脱落;灭火器压力值是否在绿区;吸附棉是否用完需补充。

每月检查:通风机运转是否正常(声音、风量);照明灯具是否全部完好;防爆接线盒密封是否完好;收集沟内是否堵塞;应急洗眼器能否正常出清水;台账与库存是

否一致。

每季度检查:防渗层环氧地坪有无破损或起皮;HDPE膜接缝处有无气泡;接地线是否断开;气体报警器是否标定过期;消防沙是否板结。

每年检查:委托有资质的检测机构对防渗层进行渗漏检测(电火花法或水压法);更新全部过期的滤毒盒;更换有效期到期的灭火器干粉;组织一次全员培训。


十一、法律法规常见问题解答


问:危废间可以兼做普通仓库吗?答:绝对不可以。危废间内严禁存放任何非危险废物,包括工具、杂物、原料、成品等。违反此条会被认定为混合存放,处罚金额通常

超过10万元。


问:危废间是否需要办理环评手续?答:新建、改建、扩建危废间属于建设项目环保设施,必须纳入环境影响评价文件(报告书/报告表或登记表),并经验收合格后方可

投用。


问:小量产生单位(年产废量低于10吨)是否可以简化建设?答:不可以简化防渗、标识、台账等核心要求。但可以适当缩小建筑面积,不过所有设施必须齐全。各地生

态环境部门有专门针对小微企业的收集平台,但企业自建暂存间标准不降低。


问:危废间能使用多长时间?答:原则上不设固定使用年限,但防渗层破损或建筑结构老化导致不满足标准时,必须立即停用并改造。停用后的危废间应将所有残留废物

清空,拆除防渗层,经检测土壤和地下水未受污染后,方可变更用途。


问:对租用厂房的企业,如何建设危废间?答:租用厂房内建设危废间,同样要满足所有建筑和防渗要求。建议与房东协商,在硬化地面上铺设整体式高密度聚乙烯膜并

浇筑防渗混凝土层,不得直接在原有地面(可能已破损)上放置容器。


结束语

建设和管理好危废暂存间并不简单,但它是企业环境合规的底线。按照本文所述的选址、设计、施工、标识、台账、应急等各项要求逐项落实,就可以打造一个经得起任

何检查的规范型危废间。请记住:环保无小事,细节定成败。希望本文能为从事环保管理、安全生产的一线人员提供清晰、可操作的指导。
